Os retalhistas que pretendem um lançamento de regresso às aulas em Junho ou Julho de 2027 devem normalmente começar o planeamento do produto e da procura em Setembro-Outubro de 2026, emitir pedidos de cotação comparáveis até Novembro e ter como objectivo aprovar amostras finais, embalagens e requisitos de conformidade antes que as restrições de produção do Ano Novo Lunar afectem o calendário. A data exata do pedido depende da complexidade do sortimento, personalização, testes, fonte de produção, modo de envio e data de armazenamento necessária. Um programa misto de marca própria precisa de mais proteção de calendário do que um pedido repetido usando produtos e embalagens em estoque.
A decisão de fornecimento de chave não é, portanto, uma única data universal de “pedido por”. Os varejistas devem definir uma data de armazenamento obrigatória, reservar tempo para recebimento e alocação e, em seguida, trabalhar retroativamente através do frete marítimo, produção, testes, aprovação de embalagens, amostras, solicitações de cotação e planejamento de sortimento.
Um calendário de fornecimento de volta às aulas para 2027 deve ser planejado retroativamente a partir da data de armazenamento exigida.
Os dados da Circana apoiam uma estratégia de inventário em duas partes: proteger os itens principais da lista escolar antes da janela de venda principal, mas preservar uma opção de reabastecimento controlada para a procura que se desenvolve mais tarde.
Receita de varejo de material de escritório nos EUA alcançadaUS$ 1,98 bilhãodurante as primeiras seis semanas da temporada de volta às aulas de 2025, de 29 de junho a 9 de agosto, umRedução de 2%do período comparável de 2024. Circana descreveu um início lento e mudanças no comportamento de compra. Em agosto de 2024, porém, as vendas unitárias de material de escritório aumentaram4%, mesmo que os consumidores enfatizassem o valor e as compras baseadas na necessidade. Juntos, esses resultados alertam contra o tratamento da temporada como uma grande e previsível compra de pré-temporada.
A seleção de categorias também precisa de evidências e não de hábitos. A revisão de 2026 da Circana diz que fichas e folhas soltas recusaram3%nas vendas em dólares na temporada anterior, enquanto as calculadoras também caíram3%. Um declínio não significa que os varejistas devam remover esses produtos automaticamente; isso significa que a previsão deve ser verificada em relação às listas de escolas locais, vendas anteriores, preços e demanda específica do canal antes que as quantidades sejam repetidas.
Os compradores também podem avaliar os BRT-Stationery'sTendências de papelaria para 2026 para compradores de varejoao desenvolver o sortimento inicial.
Para um lançamento entre junho e julho de 2027, uma janela de planejamento prático começa emSetembro-outubro de 2026. Este é um subsídio de planejamento, não um prazo de entrega prometido pelo fornecedor.
Comece separando a gama em três grupos de demanda. BRT-Papelaria'satacado de material escolar para estudantes e salas de aulapágina pode ajudar os compradores a mapear os principais produtos de sala de aula e categorias complementares antes de enviar a RFQ:
1. Lista principal de produtos:cadernos, cadernos de redação, lápis, canetas, borrachas, réguas, cola, pastas e outros itens encontrados repetidamente nas listas escolares.
2. Diferenciais do varejo:histórias de cores coordenadas, gráficos licenciados ou originais, conjuntos de papelaria temáticos, pacotes prontos para exibição e especificações exclusivas do varejista.
3. Itens de teste:designs ou faixas de preços orientados por tendências que deveriam receber uma alocação inicial menor e uma regra de reposição definida.
O sortimento também deve ser dividido por rota de execução. Repetir produtos de papel com especificações estabelecidas é mais fácil de programar do que um novo conjunto misto contendo cadernos, instrumentos de escrita, acessórios, uma caixa de varejo personalizada e componentes de diversas fontes de produção. A seleção de tendências só está completa quando cada item proposto tem um preço de varejo alvo, quantidade prevista, rota de embalagem, mercado de conformidade e data de armazenamento necessária.
Os varejistas devem focarOutubro-novembro de 2026para uma RFQ estruturada se as amostras e o custo final precisarem ser concluídos antes do final do ano e do período de planejamento do Ano Novo Lunar. A janela é uma margem de planejamento reverso ilustrativa e deve ser recalculada em relação à especificação selecionada.
Uma solicitação de cotação de artigos de papelaria comparável deve indicar:
● nome do item e quantidade estimada por SKU;
● dimensões, material, gramatura do papel, contagem de páginas, pauta, cor ou especificação de escrita, conforme aplicável;
● requisitos de logotipo e arte;
● embalagens de estoque ou embalagens personalizadas;
● requisitos de código de barras, aviso, rotulagem e marca na caixa;
● mercado-alvo e faixa etária pretendida;
● testes necessários ou lista de documentos;
● destino, prazo comercial e data de armazenamento necessária;
● se são necessárias entregas fracionadas ou reabastecimento.
Não compare cotações quando um preço inclui caixa expositora impressa, teste, consolidação e inspeção enquanto outro inclui apenas o produto em embalagem OPP. O preço unitário só é significativo depois que os custos de embalagem, ferramentas ou impressão, a responsabilidade do teste, a configuração da caixa mestre e os termos de entrega estão alinhados.
Os varejistas devem reservarNovembro a dezembro de 2026para desenvolvimento e aprovação de amostras quando o programa incluir novos gráficos, especificações ou produtos mistos. O tempo exato depende do número de revisões, da disponibilidade de material, do método de impressão e se a amostra é feita à mão ou produzida com ferramentas de produção em massa.
A aprovação deve ser registrada em uma folha de especificações assinada, em vez de comentários dispersos por e-mail. Para um caderno, o registro de aprovação pode incluir tamanho final, material da capa, especificação do papel interno, contagem de páginas, pauta, encadernação, cores de impressão, posição do logotipo e método de embalagem. Para um conjunto misto de papelaria, os compradores devem confirmar cada componente separadamente e depois aprovar o conjunto montado.
Uma amostra visual nem sempre é uma amostra equivalente à produção. A impressão digital pode ser útil para verificar o layout, mas pode não reproduzir a cor, a superfície ou o registro do método final de impressão em massa. Os varejistas devem rotular quais atributos são aprovados e quais permanecem sujeitos ao processo de produção. OCaderno planejador espiral A5 2026-2027ilustra os campos de especificação que os compradores devem confirmar para um produto de papel, incluindo tamanho, encadernação, capa, layout de página, personalização, status de estoque e embalagem.
A aprovação da amostra deve conectar a especificação do produto, a arte da embalagem e o cronograma de produção.
Idealmente, as embalagens personalizadas devem ser aprovadas com ou imediatamente após a amostra do produto final - não após a conclusão dos produtos a granel. Para este calendário, os varejistas devem planejar bloquear as embalagens emDezembro de 2026 a janeiro de 2027, sujeito à estrutura real e à contagem de revisões.
A embalagem afeta mais do que a aparência da prateleira. Ele pode alterar o item MOQ, mão de obra de montagem, quantidade de caixas, peso bruto, volume de remessa, colocação de código de barras, avisos e escopo de teste. Uma caixa pronta para exibição pode suportar merchandising, mas cria mais volume de transporte do que uma embalagem compacta de estoque. Um teste de mercado de baixo volume pode, portanto, ser melhor atendido por embalagens de estoque e um rótulo compatível, em vez de uma caixa colorida totalmente personalizada.
Antes da aprovação, verifique a linha da matriz, a orientação do produto, a área de leitura do código de barras, a marcação do país de origem, o texto legal, as referências de cores, a quantidade interna, a quantidade da caixa mestre e se a embalagem sobrevive ao empilhamento e ao manuseio. Alterações em materiais, revestimentos, tintas, adesivos ou componentes também podem afetar a avaliação de conformidade.
Os requisitos de conformidade devem ser identificados na fase de RFQ, enquanto os testes finais devem ser agendados com base em uma amostra representativa da produção e concluídos com antecedência suficiente para corrigir uma falha sem perder a janela de remessa.
Para os Estados Unidos, um produto concebido ou destinado principalmente a crianças com idade12 anos ou menospode ser um produto infantil. Os requisitos aplicáveis dependem do tipo de produto, classificação etária, uso e composição do material. O importador dos EUA de um produto infantil regulamentado fabricado no exterior é responsável pela emissão do Certificado de Produto Infantil aplicável com base nos resultados de um laboratório terceirizado aceito pela CPSC; o importador não pode tratar um relatório laboratorial como um substituto da sua própria responsabilidade de certificação. Começo8 de julho de 2026, os importadores da maioria dos produtos de consumo regulamentados também são obrigados a arquivar eletronicamente os dados do certificado no âmbito do programa CPSC eFiling.
Os testes não devem ser reduzidos a "CPC exigido: sim/não". O comprador deverá definir o destino, faixa etária, função do produto, materiais, revestimentos superficiais e regras aplicáveis e, em seguida, confirmar o escopo de acreditação do laboratório. Uma alteração de material ou componente após o teste pode exigir uma nova revisão de conformidade e, quando aplicável, um novo teste.
O slot de produção em massa deve ser confirmado somente após o comprador ter congelado as especificações do produto, arquivos de embalagem, plano de conformidade, quantidades, condições de entrega e status de amostra aprovada. O ciclo de execução combinado confirmado da BRT-Stationery varia de15 dias para personalização de luz simples até 45 dias para personalização personalizada complexa. O período aplicável deve ser confirmado por SKU, rota de embalagem, quantidade do pedido e status de aprovação, e a cotação deve definir se os dias são corridos ou úteis. Neste calendário ilustrativo, o planejamento da produção se enquadraJaneiro a março de 2027.
O caminho crítico para um pedido misto geralmente é o item mais lento ou o componente de embalagem com a aprovação mais recente – e não o prazo médio de entrega de todos os produtos. Uma cor de estojo de lápis recente, um encarte de caixa de varejo ou um relatório de teste podem conter um documento concluído de outra forma.conjunto de papelaria.
Os varejistas devem exigir uma planilha de controle de produção que vincule cada SKU à sua versão aprovada. Verificações úteis incluem dimensões, cor, posição de impressão, contagem de páginas, régua, função de escrita ou apagamento, contagem de componentes, integridade da embalagem, código de barras, quantidade interna, quantidade da caixa e marcas da caixa. Para artigos de papelaria, as verificações em massa também devem comparar a construção da capa e da página interna com as especificações aprovadas. Para instrumentos de escrita e acessórios, as verificações funcionais devem ser definidas para o produto real e não assumidas a partir da aparência.

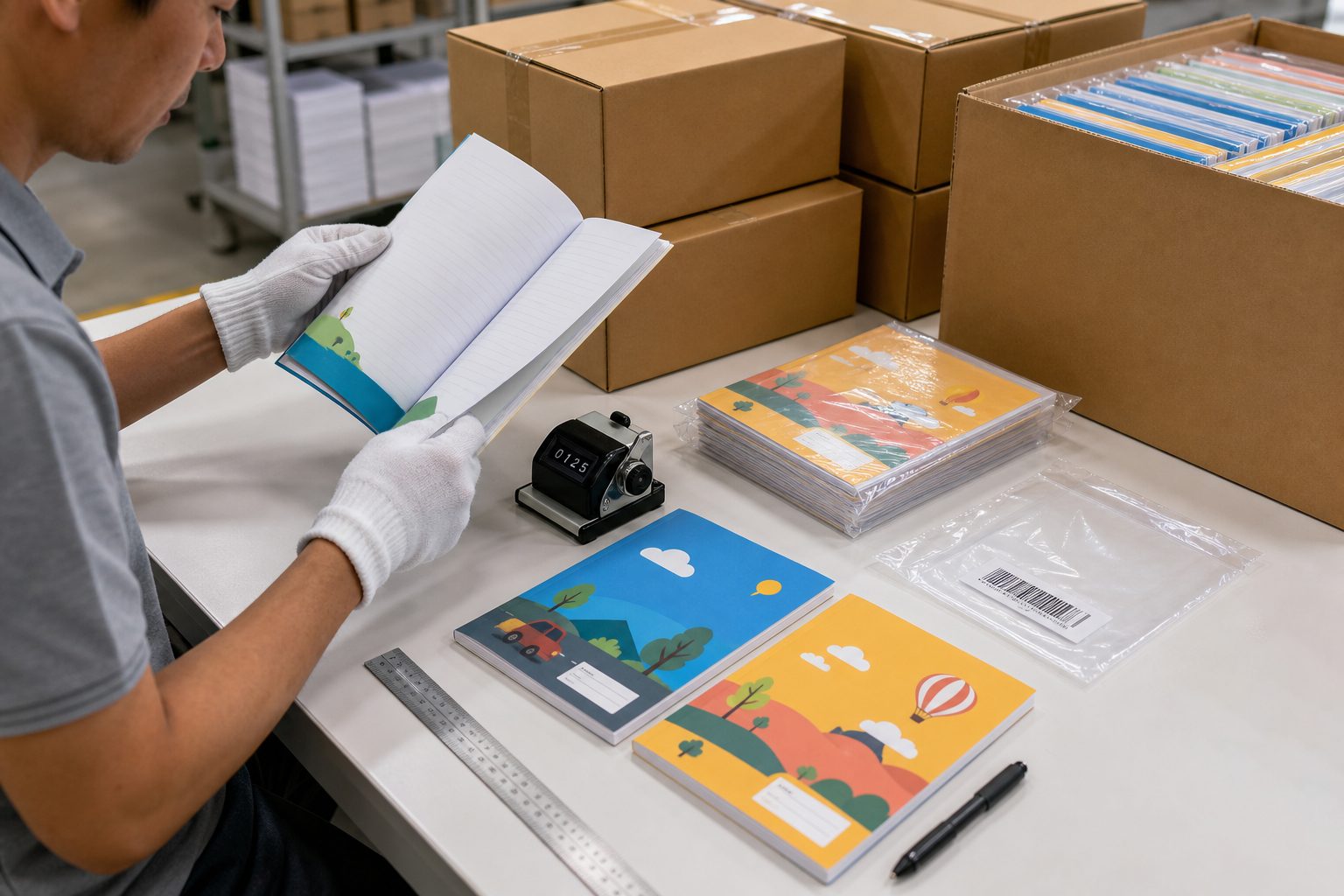

A inspeção pré-embarque deve verificar a impressão do caderno, a contagem de páginas, a encadernação e a integridade da embalagem.
Os varejistas devem obter um cronograma logístico em tempo real do despachante nomeado e adicionar contingência de recebimento; uma estimativa genérica porto a porto não é uma promessa de entrega no armazém.
O planejamento oceânico deve incluir mais do que tempo de navegação:
● data de entrega da carga e disponibilidade de reserva;
● coleta na origem, consolidação e tratamento de exportação;
● corte do porto e saída dos navios;
● risco de transbordo quando aplicável;
● desembaraço aduaneiro de destino e risco de exame;
● tempo de permanência portuária ou ferroviária;
● agendamento de entrega, descarga, inspeção de recebimento e disponibilidade do sistema.
Para um lançamento nas prateleiras de junho a julho, o pedido de compra deve especificar umdata de chegada ao armazém, não apenas uma data estimada de partida do navio. Alta umidade, calor, compressão e armazenamento prolongado podem afetar produtos de papel, embalagens impressas, adesivos e componentes metálicos. A resistência da caixa, a proteção contra umidade, as regras do palete, o carregamento do contêiner e a utilização do contêiner devem, portanto, ser revisados antes do envio.

O cronograma a seguir é ummodelo de planejamento ilustrativopara um sortimento personalizado destinado a chegar ao armazém de um varejista antes do lançamento entre junho e julho de 2027. Não se trata de uma cotação ou de um prazo de entrega garantido da BRT-Stationery.
| Janela de planejamento | Decisão do comprador | Saída necessária | Principal risco se atrasado |
|---|---|---|---|
| Setembro a outubro de 2026 | Revise vendas, listas de escolas, tendências, preços-alvo e funções de SKU | Resumo do sortimento e data de armazenamento necessária | Previsão construída a partir das quantidades do ano passado sem verificar a demanda atual |
| Outubro-novembro de 2026 | Emita uma RFQ padronizada | Especificação comparável e detalhamento de custos | As cotações excluem diferentes embalagens, testes ou itens logísticos |
| Novembro a dezembro de 2026 | Desenvolver e revisar amostras | Amostra assinada e registro de especificação | Amostra visual confundida com aprovação equivalente à produção |
| Dez de 2026 a janeiro de 2027 | Congelar arte e embalagem | Dielines aprovados, rótulos, códigos de barras, plano de caixa | A embalagem retém produtos acabados ou aumenta o volume de frete inesperadamente |
| RFQ em diante; amostra final antes do volume | Confirme os requisitos de segurança e rotulagem aplicáveis | Matriz de conformidade e plano de testes | Escopo de teste errado, falha tardia ou reteste de alteração de material |
| Janeiro a março de 2027* | Capacidade de reserva e produção completa em massa | Produtos acabados de acordo com o padrão aprovado | O componente mais lento atrasa o conjunto completo |
| Abril a maio de 2027* | Inspecionar, consolidar, reservar e enviar | Inspeção aprovada e documentos de remessa completos | Reserva, transbordo, liberação ou atraso de documento |
| Maio-junho de 2027* | Receber, inspecionar, alocar e reabastecer lojas | Inventário disponível por canal e localização | Mercadorias chegam ao porto, mas perdem a data de alocação no varejo |
| Julho a setembro de 2027 | Executar reabastecimento controlado | Decisões de reordenar ou transferir com base na venda por distribuidores | Os itens principais estão esgotados, enquanto os itens de tendência fraca estão sobrecarregados |
*Estes são marcadores de planejamento. As datas exatas dependem das especificações aprovadas, fonte de produção, quantidade do pedido, embalagem, testes, rota, destino e confirmação do fornecedor/transitário.
O reabastecimento deve ser planejado antes do pedido de abertura ser feito. Um varejista não pode presumir que um SKU personalizado possa ser reproduzido rapidamente após a exibição dos dados de vendas.
Atribua a cada item uma das três regras:
● Compromisso pré-temporada:Use para produtos essenciais da lista escolar, onde uma ruptura de estoque danificaria a linha.
● Candidato a reabastecimento:Use onde materiais ou embalagens de estoque possam ser reservados e uma especificação repetida seja estável.
● Compra para uma temporada:Use para embalagens desatualizadas, altamente personalizadas ou voltadas para tendências com valor pós-temporada limitado.
A lógica de reabastecimento deve considerar vendas por distribuidores, semanas de cobertura, semanas de vendas restantes, estoque de entrada, disponibilidade do fornecedor e o risco de redução pós-temporada. Os varejistas também devem decidir se o reabastecimento deve corresponder exatamente à embalagem original ou se uma alternativa de estoque é aceitável. O frete aéreo pode resolver uma pequena escassez, mas não deve ser tratado como a solução padrão para artigos de papelaria volumosos e de baixo valor unitário.
As falhas de calendário mais comuns ocorrem nas transferências entre produto, embalagem, conformidade, produção e logística.
● Começando com a data de envio em vez da data de armazenamento:A chegada ao porto não significa que haja estoque disponível para lojas ou atendimento de comércio eletrônico.
● Aprovando o produto, mas não o pacote:Mercadorias a granel podem esperar enquanto os prazos, etiquetas, códigos de barras ou estruturas de exibição são revisados.
● Testando uma versão obsoleta:Uma alteração posterior na fonte de tinta, revestimento, plástico, metal, adesivo ou componente pode desencadear uma nova revisão de conformidade.
● Tratar um pedido misto como uma linha de produção:Itens diferentes podem ter diferentes restrições de material, embalagem, MOQ e conclusão.
● Comparando apenas preços unitários:Impressão de chapas, matrizes, amostras personalizadas, montagem, consolidação, inspeção e volume de caixas podem alterar o custo final.
● Ordenando toda a previsão em uma onda:Os dados recentes da Circana mostram um comportamento de compra consciente do valor e mutável, tornando o reabastecimento controlado útil onde a rota de abastecimento o permite.
BRT-Papelariadeve confirmar o calendário no nível do SKU, porque a produção de artigos de papelaria e o fornecimento de artigos de papelaria completos não são a mesma rota de execução.
A BRT-Stationery opera sua própria fábrica de papelaria para categorias de papel confirmadas, como cadernos, cadernos, post-its e pastas de papel. Para artigos de papelaria e categorias complementares, a BRT-Stationery funciona como um parceiro de fornecimento de artigos de papelaria de gama completa, utilizando fábricas parceiras auditadas e recursos coordenados da cadeia de fornecimento. Os compradores devem solicitar uma classificação de origem para cada item, juntamente com os pontos de verificação responsáveis de amostra, qualidade, embalagem e envio.
Uma resposta útil de pré-encomenda da BRT-Stationery deve incluir:
● especificações confirmadas e dúvidas não resolvidas por SKU;
● classificação de fábrica própria, fábrica parceira ou fonte pendente;
● amostras específicas da categoria e prazos de entrega em massa;
● embalagem lógica MOQ e cobranças únicas, se aplicável;
● documentos de conformidade disponíveis e testes ainda necessários;
● plano de inspeção e critérios de aceitação;
● plano de consolidação e embarque;
● últimas datas de aprovação segura para o prazo de armazenamento solicitado.
Outubro de 2026 é muito cedo para planejar o material de escritório de volta às aulas para 2027?
Outubro é um ponto de planejamento sensato para um sortimento personalizado ou misto visando um lançamento entre junho e julho de 2027. Isso dá ao varejista tempo para comparar cotações iguais, revisar amostras, finalizar embalagens, identificar testes e proteger o cronograma de produção e envio. Uma simples repetição de pedido usando produtos em estoque pode levar menos tempo, sujeito a confirmação.
Um varejista pode fazer o pedido antes que a embalagem esteja finalizada?
Um varejista pode reservar capacidade de planejamento antes que a arte seja finalizada, mas o fornecedor não deve iniciar a produção irreversível de embalagens sem arquivos e especificações aprovados. O pedido de compra deve indicar quais aprovações estão pendentes e como uma aprovação tardia altera a data de disponibilidade da carga.
Os testes devem acontecer antes ou depois do pedido de compra?
A avaliação de conformidade deve começar antes do pedido de compra. O tempo do teste final depende do produto e do mercado, mas a amostra testada deve representar os materiais de produção e construção. O varejista ou importador deve reservar tempo de correção suficiente antes da conclusão do volume e do envio.
Os varejistas deveriam encomendar todo o estoque de volta às aulas de 2027 de uma só vez?
Não necessariamente. Os itens essenciais podem justificar um compromisso mais forte na pré-temporada, enquanto os produtos orientados por tendências podem se beneficiar de uma compra inicial menor. O reabastecimento só é realista quando os materiais, a embalagem, a capacidade de produção e o tempo de transporte puderem suportar a janela de vendas restante.
Qual data deve aparecer no pedido de compra?
O pedido de compra deve distinguir a data de aprovação da amostra, a data de aprovação da embalagem, a data de carga pronta, a janela de embarque e a data de armazenamento necessária. Uma única “data de entrega” é muito ambígua para um pedido internacional de papelaria.
EnviarBRT-Papelariao mercado-alvo, faixa etária pretendida, quantidade estimada por SKU, especificações do produto, arquivos de personalização, rota de embalagem, requisitos de conformidade, destino, prazo comercial preferencial e data de armazenamento necessária. A BRT-Stationery pode então classificar cada item por fonte de produção, identificar o caminho crítico e retornar um calendário vinculado ao sortimento real, em vez de uma estimativa genérica do setor. Contatoholly@brt4u.comouWhatsApp +86-13566398882e peça ao representante de vendas para confirmar o suporte de teste, os documentos disponíveis e o termo comercial apropriado.
